争分夺秒,与时间赛跑|奋战六天六夜,北京协和医院发热门诊CT顺利交付

2020 02/11     新闻资讯

与时间赛跑,强抓工期,快速推进新型冠状病毒疫情短时间内快速蔓延全国,在万家团圆,欢度春节的的日子里,赛诺威盛人日以继夜,身临一线,义无反顾,全力以赴,连续奋战六天六夜,紧密高效的与北京协和医院工作在一起,快速地搭建起发热门诊用【屏蔽防护间+CT】的完整解决方案并顺利投入使用,助力前方疫情的防控。“若有战,召必回, 战必胜”。

任务挑战大:该项目需要短期内快速构建【屏蔽防护间+CT】的完整方案,工期紧张,必须在春节返程高峰前投入使用,且要考虑感染科的需求,要区分有菌区域和无菌区域,场地为医院露天空地,冬季施工难度大。赛诺威盛得到信息后,研发和后勤人员放弃了春节休假,冲到第一线,他们加班加点,每天都工作至深夜,放弃了陪伴家人,更顾不上个人休息,他们的目标只有一个:快速将项目竣工交给院方,第一时间让CT设备用于疫情的防控。

1月23日(农历二十九):

研发和后勤团队紧急与协和医院专家和老师开会进行需求调研和方案论证。经确认,最紧迫和最困难的工作是CT隔离室的建设工作和CT的安装。由于春节临近,铅房屏蔽生产厂家和安装工人都已休假,赛诺威盛提出了使用与CT工厂调试间一样结构的铅房屏蔽方式和结构,且必须从赛诺威盛调用铅房屏蔽用板材,协和医院的专家对赛诺威盛工厂进行了实地勘察,明确了方案的可行性。当晚,赛诺威盛紧急联络物流公司,将所需物料发送至协和医院。

124日(农历除夕):

在确认场地和施工方案后,包括线缆布局,网络环境、场地准备情况、空调机位等,在除夕当天加班至深夜,工程师和所需材料全部准备就绪。

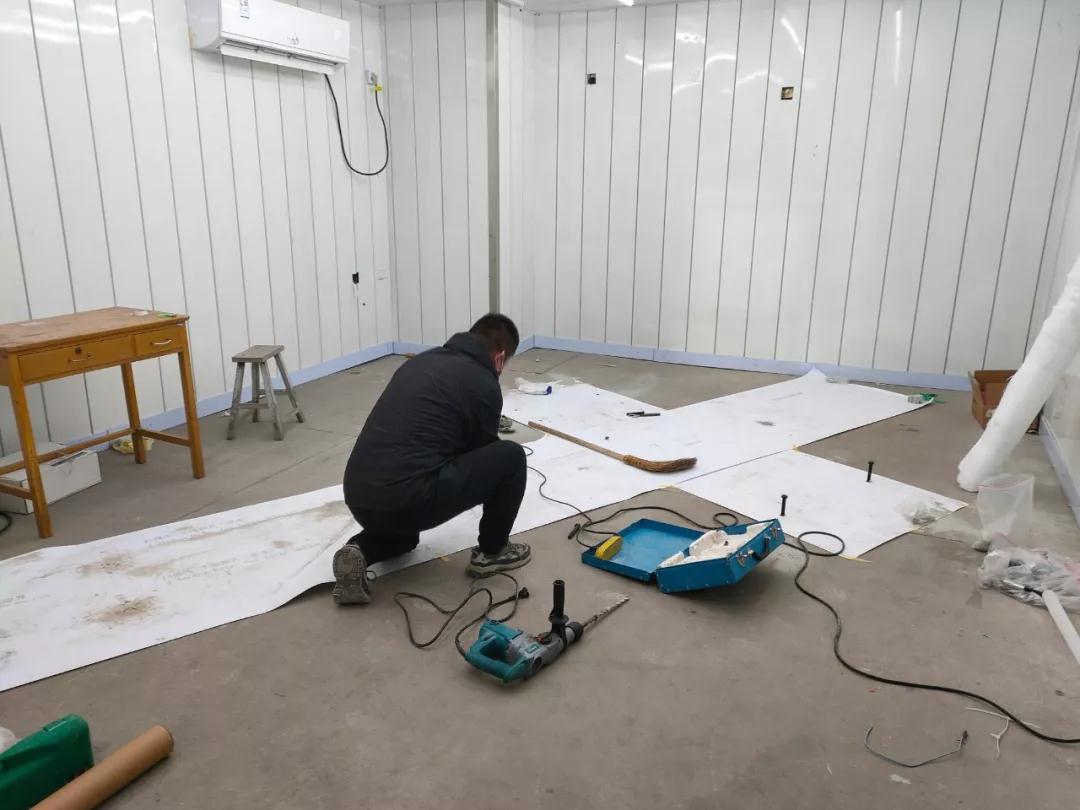

1月25日(大年初一):

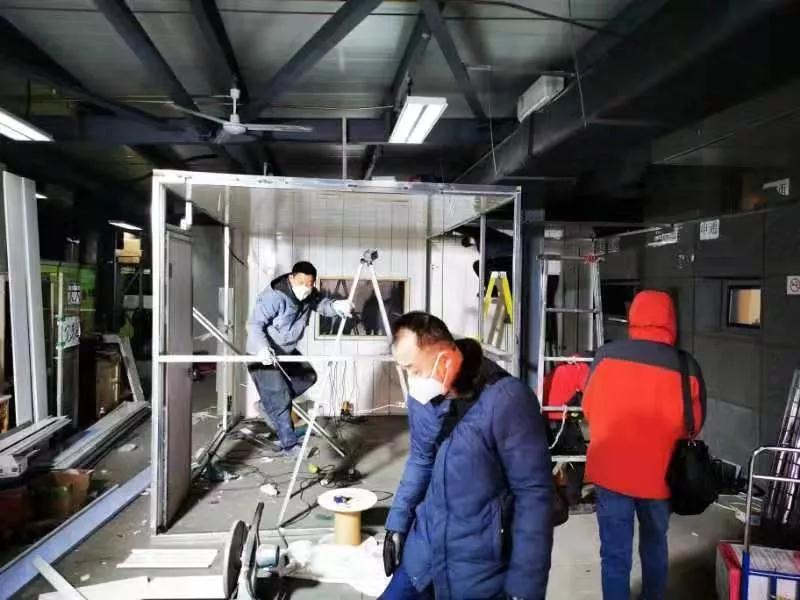

屏蔽室搭建正式开始,由于本次建设方案是院方临时批出的一块露天区域,北京冬季室外施工温度较低,特别是夜间施工,对工程师考验非常大。在大家的努力下,终于在凌晨12点,完成了全部施工,CT室已经具备装机条件,为次日的装机创造了条件。

126日-27日(大年初二、初三):

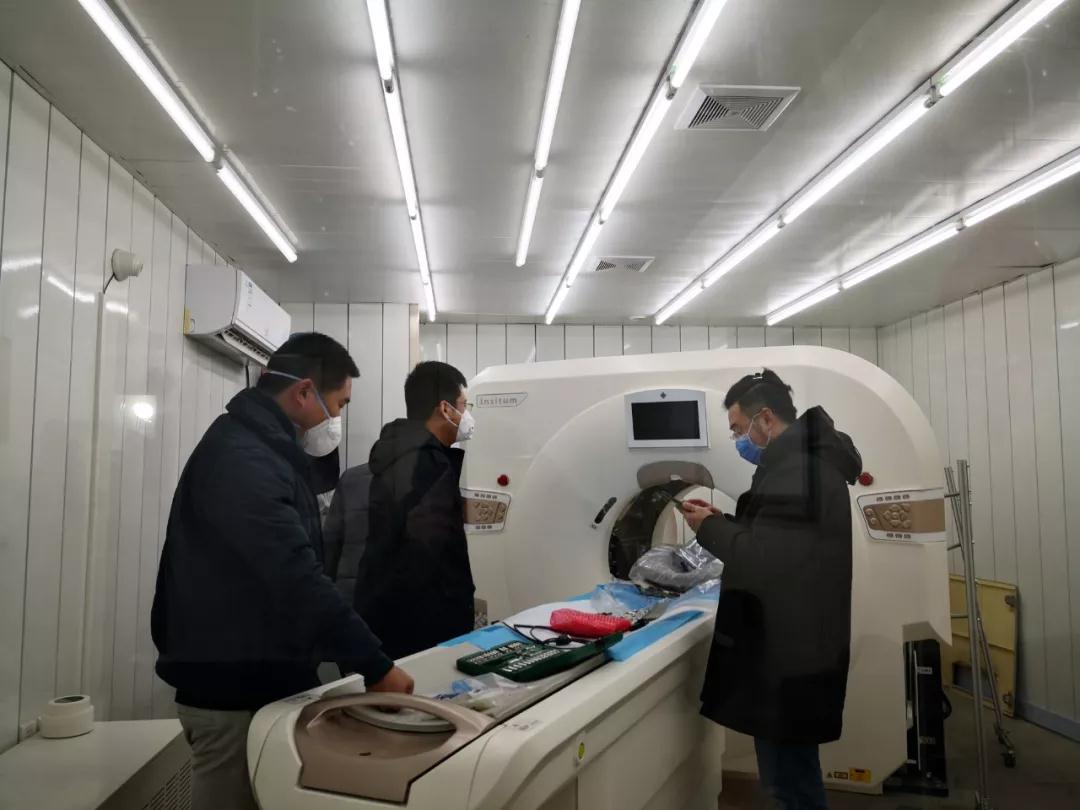

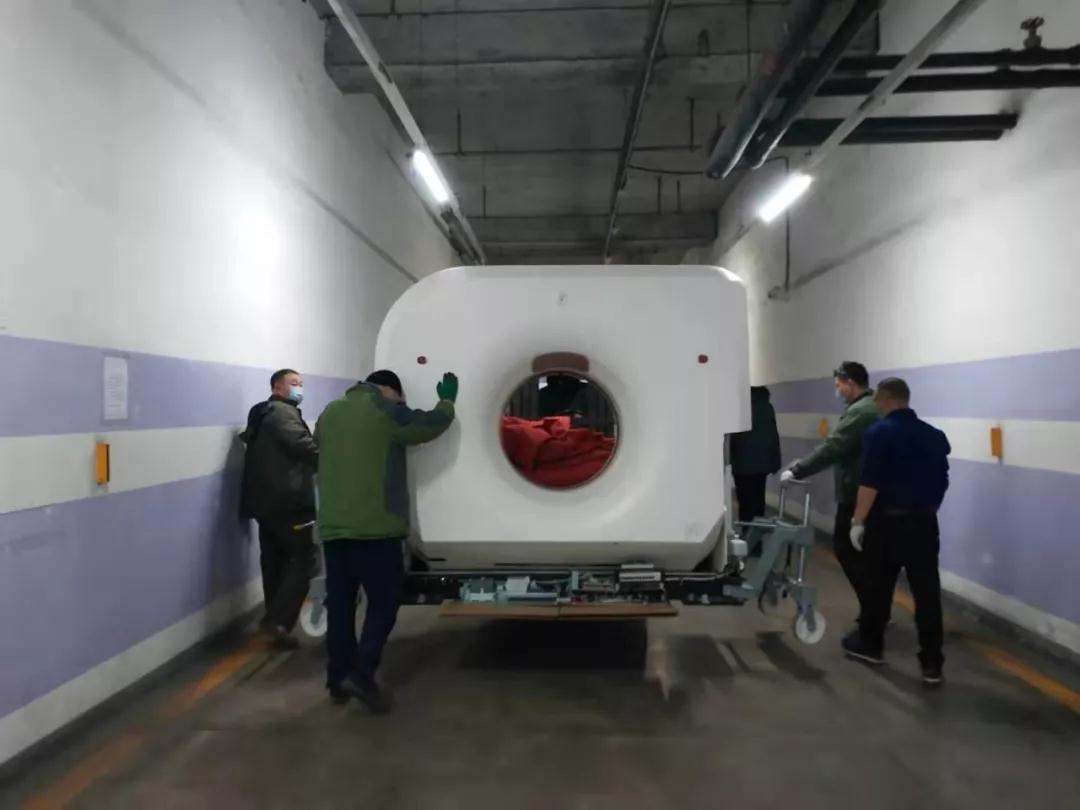

正式开始赛诺威盛128层CT的安装和调试,从定位、布线、装机、调试仅仅用时48小时,赛诺威盛的工程师便将CT安装调试完成。

128日(大年初四):

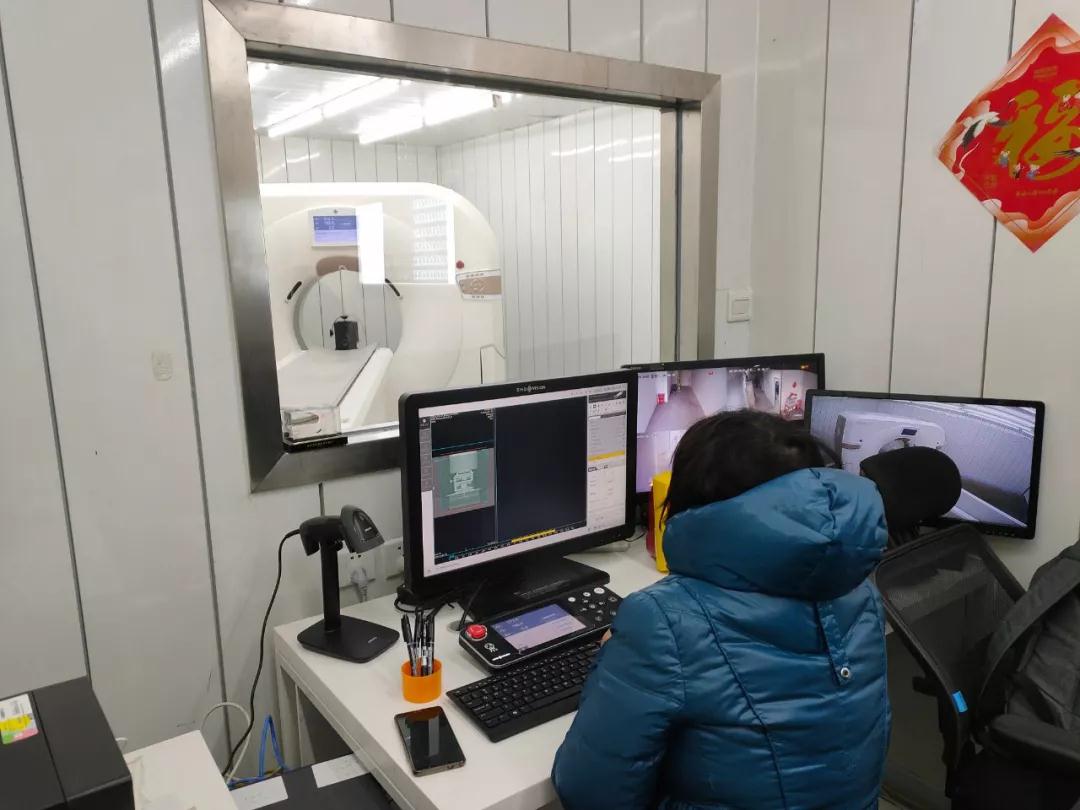

本次发热门诊专用CT全面接受协和医院的验收,包括CT图像质量、铅房的屏蔽性能,感染科室的通风等核心指标进行了逐一验收。项目的快速竣工和顺利交接得到了院方的高度认可和感谢。

129日(大年初五):

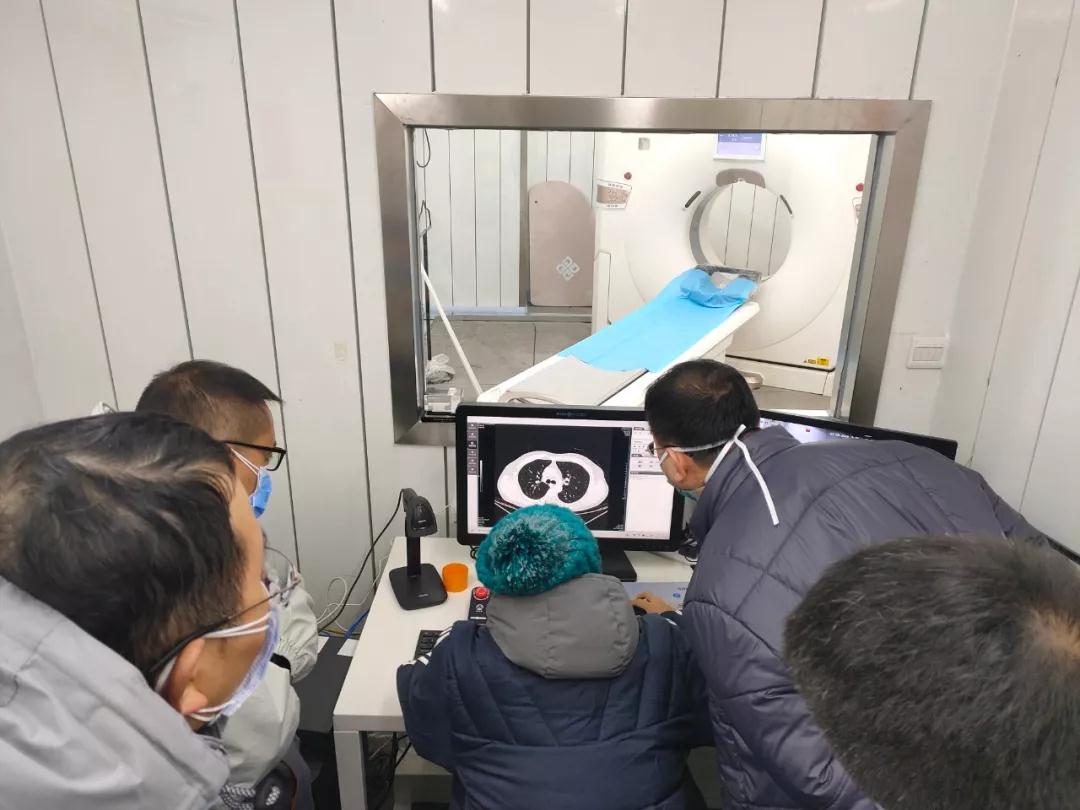

发热门诊专用CT在协和医院正式用于患者的扫描,将在本次北京疫情的防控工作中发挥作用。
